In Twproject puoi stimare quanto lavoro serve per completare un progetto o chiudere un ToDo. Queste stime sono prese in considerazione nella valutazione del carico.
Twproject supporta una terza via per tracciare il carico: il piano, per progetto e per risorsa.
Ogni assegnazione può avere un piano di attività, in termini di ore lavorative giornaliere. Questo è il livello più alto di dettaglio per pianificare le attività della risorsa.
Qui puoi inserire le ore pianificate al giorno per ogni assegnazione.

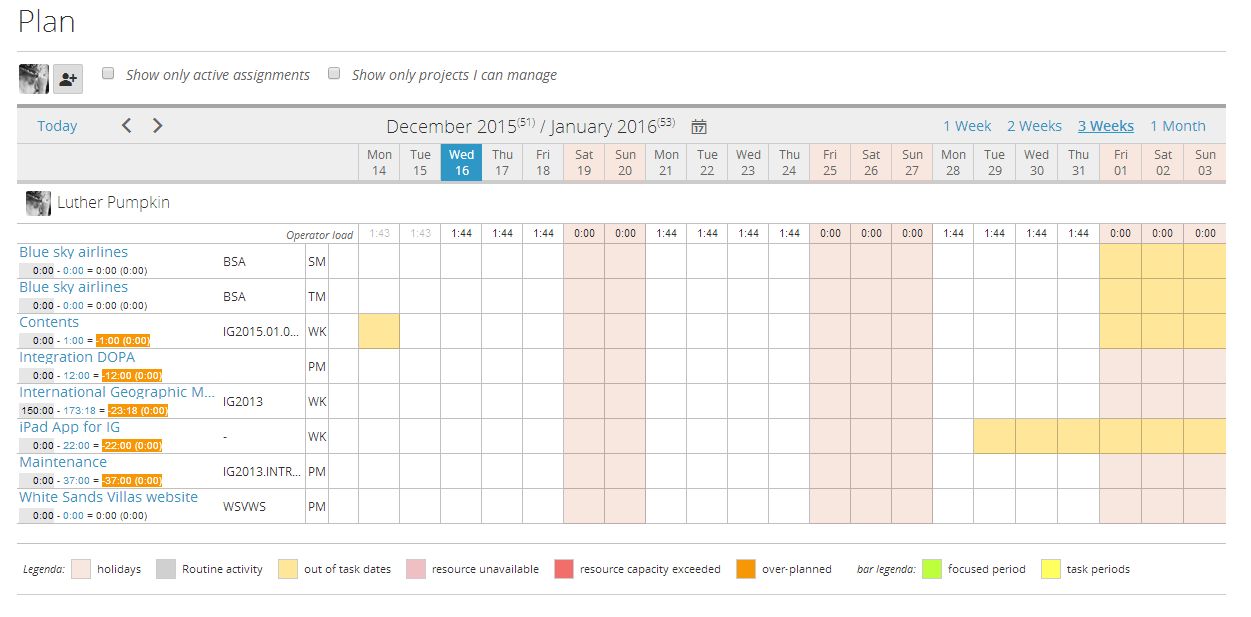

Il piano che abbiamo visto fino ad ora è per progetto / fase. La pianificazione può essere fatta anche pe risorsa, puoi accedere dall’assegnazione e dall’editor della risorsa ottenendo:
Le celle rosse stanno a significare che c’è un sovraccarico per quel giorno: c’è una legenda in basso. Le celle rosa rappresentano i giorni in cui quella risorsa non è disponibile.
Ogni risorsa ha un valore di default del lavoro giornaliero (vedi “2.3 Le risorse di Twproject con login”).
Puoi muoverti nel tempo usando la barra in basso o muoverti nell’albero dalla barra di navigazione.
Dalla 5.2 puoi vedere il piano per diverse risorse selezionate manualmente, attraverso il solito aggregatore di risorse
Esempio
Solo 5 ore di lavoro pianificato per andare in sovraccarico, perché ho impostato 8 ore di lavoro al giorno? Bene, 5 ore per questo progetto, ma probabilmente le risorse coinvolte hanno altro carico da altri progetti (puoi indagare semplicemente cliccando sul nome della risorsa a sinistra). Clicca su una cella per vedere il totale del lavoro: in questo caso il valore totale è 8:28.
La stima del lavoro per assegnazione e/o ToDo è spalmato sul periodo di attività del progetto, contando solo i giorni lavorativi.
Esempio
Hai assegnato una risorsa per 60 ore su un progetto che si apre il primo Gennaio e finisce il 25 Gennaio, per 15 giorni lavorativi (considerando Sabato, Domenica, Capodanno e eventualmente i giorni di vacanza dell’azienda. Su questo progetto ci sono quattro ToDo per un totale stimato di 20 giorni.
Domanda: qual è la stima per ogni giorno? Soluzione sopra-sotto:
